Plynaři nechtějí skončit jen proto, že Evropská unie zakáže do roku 2050 spalování „fosilního“ zemního plynu. Plynovodní síť chtějí upravit na přepravu vodíku. Jenže teď státem kontrolovaný NET4GAS přiznal, že se nástup vodíku opozdí až o šest let. Původní plány byly až moc optimistické.

Ještě loni NET4GAS ve svém investičním plánu uváděl, že v roce 2029 budou na českém území připraveny tři potrubní trasy pro přepravu vodíku. V Desetiletém plánu rozvoje přepravní soustavy 2026–2035, dokončeném a předaném ministerstvu průmyslu a obchodu v minulých dnech, už NET4GAS tak optimistický není. Jeden záměr posunul o rok, druhý o tři roky a poslední o šest let.

Prioritu má vodíková Gazela

Nejmenší posun v čase se týká projektu Západ. Fakticky se jedná o konverzi jednoho potrubí plynovodu Gazela, který vede z Brandova v Krušných horách do Rozvadova v Plzeňském kraji. Tento „vodíkovod“ zajišťující hlavně přepravu vodíku z oblasti Severního a Baltského moře do Bavorska má být připravený k užívání v roce 2030.

Severní trasa přes české území má být podle nového investičního plánu hotová v roce 2032. Povede z Lanžhota na česko-slovenské hranici do Brandova v Krušnohoří. Umožní tak do budoucna přepravu zeleného vodíku vyrobeného v jižní Evropě, Severní Africe či na Ukrajině na klíčový německý trh. Také zde se jedná o konverzi staršího plynovodu na přepravu vodíku.

Čekání na seznam prioritních projektů

Podobný účel má také plánovaná konverze málo využívaného tranzitního plynovodu, který vede přes jižní část republiky. V tomto případě je odklad nejvýraznější. A sice o šest let. „Předpokládaný rok zprovoznění se odhaduje nejdříve v roce 2035,“ uvedl NET4GAS ve svém Desetiletém plánu.

plynovody NET4GAS mapa
Mapa plynovodů v majetku společnosti NET4GAS, stav k roku 2023. Zdroj: NET4GAS

Další osud záměrů na přepravu vodíku určí také postoj Evropské komise. Hraje se o zařazení mezinárodních „vodíkovodů“ do nového seznamu unijních projektů společného zájmu (PCI). Těm se následně otevírá cesta k přístupu k evropským dotacím. Zda Česko a další partnerské země uspěly, bychom měli vědět už na konci listopadu.

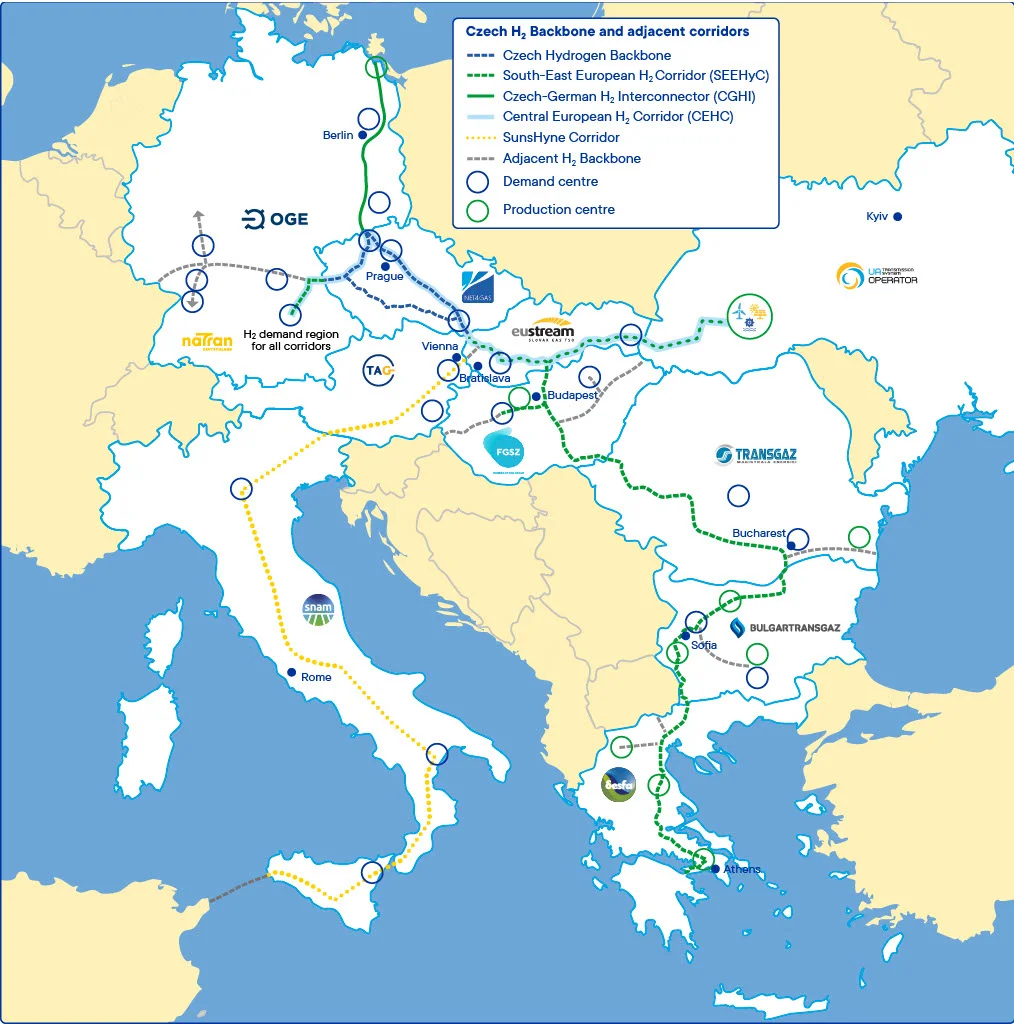

Česko, křižovatka vodíkovodů

Provozovatel páteřní sítě plynovodů NET4GAS, ovládaný od konce roku 2023 státem prostřednictvím společnosti ČEPS, se aktivně účastní hned několika mezinárodních projektů na přepravu vodíku. Mají vést z oblastí, které jsou vhodné pro výrobu zeleného vodíku z přebytku výroby větrných a solárních elektráren, do Německa. Právě na českém území se má potkat několik různých cest, které do středu Evropy doručí vodík vyrobený na Ukrajině, v jihovýchodní Evropě, severní Africe a v oblasti Baltského moře.

Mezi nejambicióznější patří společný projekt pěti provozovatelů plynovodů na stavbu vodíkového koridoru SunsHyne spojujícího severní Afriku se střední a západní Evropou. Jeho plánovaná délka dosahuje 3400 kilometrů. Výrobu zhruba 70 TWh zeleného vodíku ročně mají umožnit sluneční a větrné elektrárny v Alžírsku a Tunisku.
