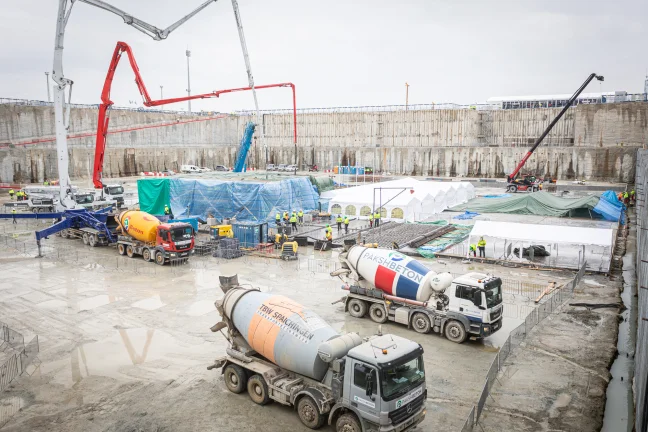

Tak už to vypuklo! Maďaři slavnostně odstartovali výstavbu nové jaderné elektrárny Paks II. Jako první přišla na řadu třímetrová železobetonová základová deska reaktoru. Právě „první betonování“ je obecně považováno za reálný start výstavby nového jaderného bloku, upozornila maďarská společnost Paks II ze skupiny MVM.
Vyrovnávací přípravné práce potřebné pro první betonáž začaly už na konci loňského roku. Tedy hned poté, co Maďarský úřad pro atomovou energii vydal všechna potřebná povolení. Projekt jaderné elektrárny Paks II je jemně řečeno kontroverzní. Generálním dodavatelem stavby je ruský koncern Rosatom. Spolupráce začala mezivládní dohodou, kterou v lednu 2014 podepsali Vladimir Putin s maďarským premiérem Viktorem Orbánem.
Asistoval u toho šéf MAAE
Slavnostního zahájení stavby se navzdory všem pochybnostem zúčastnil generální ředitel Mezinárodní agentury pro atomovou energii Rafael Grossi. „Kdybych měl jmenovat projekt, který musel překonat stovky překážek, byl by to Paks II. Tento projekt je však také nejlepším příkladem odhodlání a vůle. Je to významný krok nejen pro Maďarsko, ale i pro mezinárodní jaderný průmysl a udržitelnou výrobu energie,“ prohlásil Grossi.
Samozřejmě na akci nemohl chybět ministr zahraničních věcí a obchodu Péter Szijjártó, který je hlavním tahounem spolupráce Maďarska s Ruskem. „Maďarsko se pro nový projekt v Paksi rozhodlo v době, kdy mezinárodní akceptování jaderné energie nebylo velké. I ostatní země si postupně uvědomily, že bez jaderné energie nedosáhnou konkurenceschopnosti,“ zmínil ministr Szijjártó.

Společnost Paks II v tiskové zprávě připomněla, že zahájení stavby nového bloku předcházely několikaleté přípravné práce na staveništi. Na první betonování základové desky ještě letos navážou výkopové práce pro druhý blok či stavba školicího střediska.
Projekt nabral zpoždění
Navzdory současnému nadšení nabrala rusko-maďarská jaderná spolupráce výrazné zpoždění. Původně avizovaný termín spuštění nových bloků v letech 2023 a 2025 se ukázal jako nereálný. Ministr energetiky Csaba Lantos již před třemi lety přiznal, že očekává dokončení obou nových 1200megawattových bloků až v roce 2032.
Mnohaleté zpoždění má celou řadu příčin. Povolovací řízení se protáhlo navzdory tlaku Orbánovy vlády, ať se už konečně začne stavět. Ředitel maďarského úřadu pro jadernou bezpečnost Gyula Fichtinger v roce 2021 raději rezignoval, aby nemusel „zavírat obě oči“ nad nedostatky v dokumentaci pro povolovací řízení. Odbyté mělo být třeba posouzení seismických rizik nebo chlazení v případě příliš vysoké teploty vody v Dunaji.
Mohlo by vás zajímat
Bude to drahé
Také další původní předpoklad, že Rosatom postaví Paks II metodou „na klíč“ za 12,5 miliardy eur, je mimo realitu. Rusové si vynutili přepočítání ceny na současné podmínky. Maďarská média před rokem odhadla, že pouhý přepočet dle inflace za deset let navýší cenu na 19,8 miliardy eur (480 miliard korun). Při použití růstu cen ve stavebnictví, který za sledovanou dobu dosáhl 124 procent, projekt by mohl podražit až na 28 miliard eur (678 miliard korun).
Aby těch problémů nebylo málo, Soudní dvůr Evropské unie loni v září zrušil rozhodnutí Evropské komise o povolení státní podpory pro Paks II. Nejvyšší soudní instance EU tak vyhověla stížnosti Rakouska proti rozhodnutí Evropské komise z roku 2017. Soud uvedl, že komise nedostatečně posoudila, zda je státní financování dostavby elektrárny v souladu s evropským právem.
