Velké plány v jaderné energetice má kdekdo včetně celé řady členských zemí Evropské unie. Realita je však zatím velmi skromná. Podle zatím dostupných údajů zahájily v roce 2025 provoz pouze dva nové jaderné bloky. Ano, jen dva na celém světě. Stavět se nicméně začalo devět dalších, z toho sedm v Číně.

Hubené výsledky jsou patrné z informačních přehledů, které má na svém webu Mezinárodní agentura pro atomovou energii (IAEA) nebo Světová jaderná asociace (WNA). Jedinými „novorozenci“ jaderné energetiky za poslední rok jsou blok Zhangzhou 2 v Číně (netto výkon 1126 MW) a indický Rajasthan 7 (630 MW). Další již prakticky hotové reaktory, třeba korejský Saeul 3, provoz zahájí až v roce 2026.

Belgie odstavuje, Čína buduje

Na jedné straně tak ve světě přibylo 1756 megawattů nového výkonu, současně však 2597 megawattů ubylo. Trvale odstaveny byly tři jaderné reaktory v Belgii a jeden na Tchaj-wanu. Obě jmenované země přijaly politické rozhodnutí o ukončení výroby elektřiny štěpením uranu. Zatímco Tchaj-wan už je v tuto chvíli zcela bezjaderný, belgická vláda aspoň souhlasila s prodloužením provozu dvou zbývajících reaktorů do roku 2035.

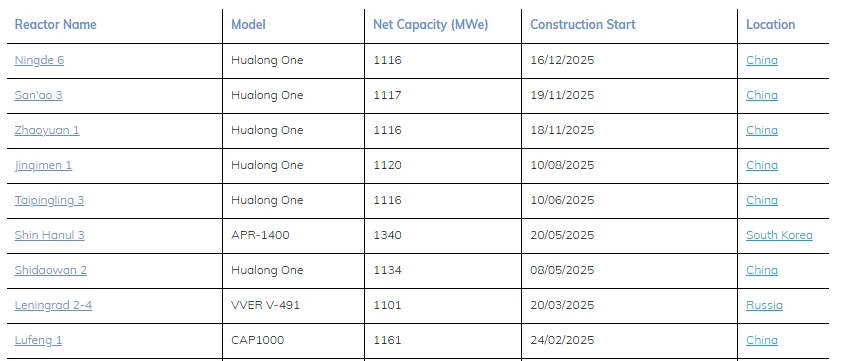

Jaderné bloky se zahájením stavby v roce 2025

Zdroj: WNA

Moc vesele nevypadá ani přehled zahájených staveb. Zájem táhne Čína se sedmi nově rozestavěnými reaktory. Ve většině případů se jedná o domácí model Hualong One s výkonem 1120 MW. Jihokorejci začali v květnu stavět třetí blok elektrárny Shin Hanul; jedná se o typ APR1400. Rosatom od března buduje čtvrtý blok typu VVER-1200 v Leningradské elektrárně poblíž Petrohradu.

Rosatom vede v exportu technologie

Podobně jako v minulých letech platí, že pokud někdo staví, tak to jsou čínské společnosti a ruský Rosatom. S velkým odstupem následují korejské KHNP a francouzský koncern EDF, který buduje dva bloky britské elektrárny Hinkley Point C. Rosatom má kromě domácího trhu rozdělané zakázky v Turecku, Egyptě, Indii, Bangladéši a Íránu. V přehledu deseti zemí, v nichž je ve výstavbě největší výkon nových jaderných bloků, nenajdeme ani jednu zemi Evropské unie.

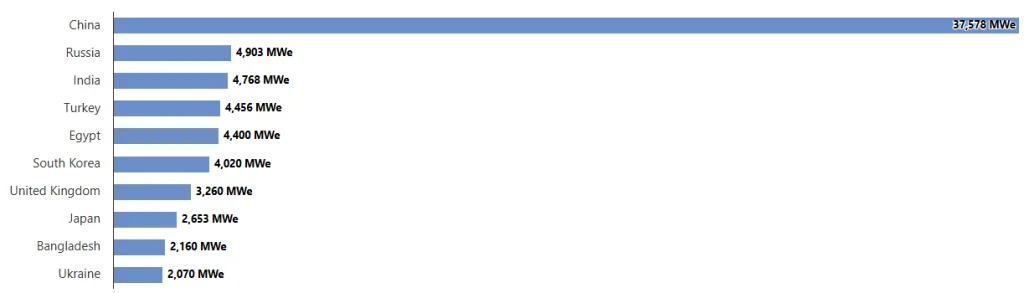

Výkon jaderných bloků ve výstavbě (k 20.12.2025)

Zdroj: WNA

Na celém území Evropské unie je po spuštění třetího bloku francouzské elektrárny Flamanville už jen jeden blok ve fázi výstavby. A sice u našich sousedů na Slovensku. Čtvrtý blok elektrárny Mochovce se s přestávkami staví už od roku 1987 (!) a stále není hotový. Jaderný zdroj založený na obstarožním ruském reaktoru VVER-440 by podle posledních zpráv měl zahájit výrobu elektřiny v polovině roku 2026.

Maďaři a Rumuni brzy začnou stavět

Zřejmě již v únoru začne prvním betonováním výstavba maďarské jaderné elektrárny Paks II. Jedná se o politicky třaskavé téma. Navzdory všem evropským sankcím totiž bude generálním dodavatelem ruský Rosatom. Dohoda uzavřená mezi maďarským premiérem Viktorem Orbánem a ruským prezidentem Vladimirem Putinem v lednu 2014 počítala se spuštěním dvou nových bloků v letech 2023 a 2025. Projekt však nabral výrazné zpoždění. Teď to vypadá v ideálním scénáři na spuštění v letech 2030 a 2032.

Vpřed pokračují také jaderné plány Rumunska a Bulharska. Rumunská státní firma Nuclearelectrica plánuje zahájit stavbu třetího a čtvrtého bloku elektrárny Cernavodă v roce 2027. Podobně jako v případě starších dvou bloků zvolila kanadské těžkovodní reaktory CANDU. Tedy poněkud nemoderní, avšak spolehlivou technologii. Také zde se hovoří o spuštění na začátku třicátých let.

Ambiciózní Poláci i Češi

Velké ambice v oboru jaderné energetiky má Polsko. V roce 2028 chce zahájit výstavbu jaderné elektrárny Lubiatowo-Kopalino se třemi 1250MW bloky od amerického Westinghouse. Ve stejném roce plánují průmyslové koncerny Orlen a Synthos spustit stavbu 300MW modulárních reaktorů u chemičky ve Włocławku. Dodavatelem technologie je zde americko-japonské konsorcium GE Vernova Hitachi.

Jaderná elektrárna v Penly v Normandii na severu Francie. Foto: EDF

Ve stejném roce chce obnovit stavbu jaderných elektráren také Francie. Tamní koncern EDF chce začít se stavbou dvou bloků typu EPR2 v lokalitě Penly. Záměr je však stále nejistý s ohledem na vysoké náklady a chybějící dohodu s vládou o podobě státních garancí návratnosti investice. Později chtějí Francouzi spustit stavbu ještě čtyř dalších bloků EPR2 v lokalitách Gravelines a Bugey.

Česko je v tomto ohledu mírně napřed, model státní podpory je už vyřešený. Chybí jen „maličkost“ – získat souhlas Evropské komise. Hrubé terénní práce na staveništi Elektrárny Dukovany II mají začít v roce 2029, první betonování o rok později. Prvně na evropském kontinentu bude dodavatelem technologie korejská společnost KHNP. Zhruba ve stejné době má odstartovat také stavba 470MW modulárního reaktoru Rolls-Royce SMR v Temelíně.
